Projekt “Krok po kroku zbuduj swój dom i ogród” jest już mocno zaawansowany i jak wiesz z poprzedniego postu, rozpoczęły się prace w terenie. Wykonaliśmy już nasypy pod budynki, następnie płyty fundamentowe i szkielety budynków, a także sieci oraz przyłącza energetyczne, wodociągowe i kanalizacyjne. Wstawiliśmy również okna oraz zrobiliśmy I etap ogrodzenia terenu. Obecnie przyszedł czas na kolejne prace przy budynkach tzn. wykonanie elewacji i pokrycia dachów. I właśnie temu poświęcony jest obecny, trzynasty post tego cyklu.
.

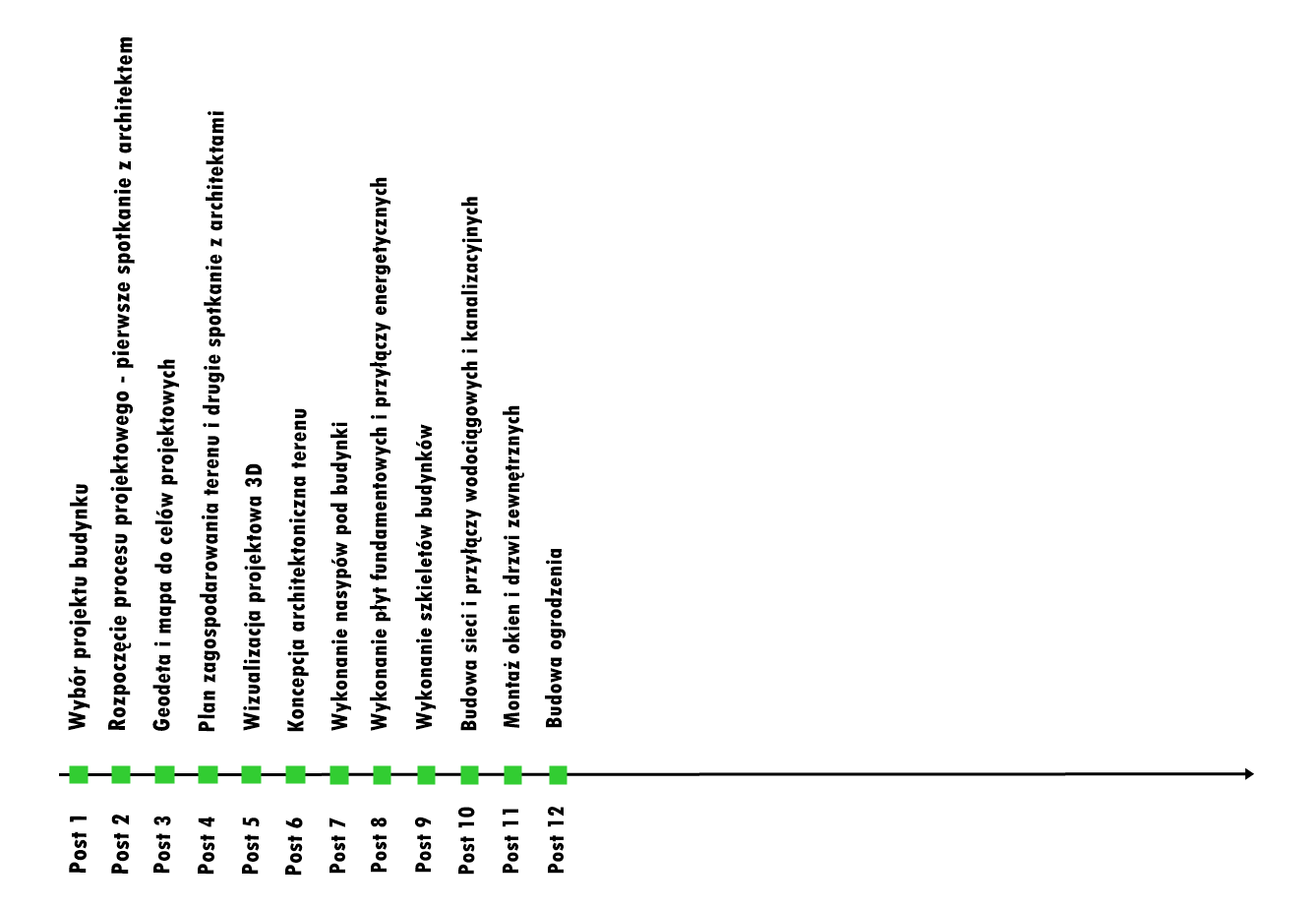

Zanim jednak przejdziemy dalej, krótkie przypomnienie gdzie jestem na swojej drodze w tej inwestycji. A jestem, jak możesz zobaczyć na stronie głównej tego cyklu, już po takich działaniach:

.
Elewacje drewniane i pokrycie dachów budynków
Jak pamiętasz z jednej z poprzednich części tego cyklu, jesteśmy po wykonaniu szkieletów budynków oraz montażu okien i drzwi zewnętrznych. A zatem obecnie przyszedł czas na „zamknięcie budynków od zewnątrz”, czyli wykonanie elewacji drewnianych i pokrycia dachów budynków. Robiliśmy to jednocześnie, a zatem w poście zobaczysz te dwie czynności równolegle.
Przypomnę również, że jakiś czas temu, z powodu nie wywiązania się z umów, zakończyłem współpracę z jednym z poniżej wymienionych partnerów – firmą W.G.Partners. O kulisach tej decyzji nie będę w tym miejscu szczegółowo wspominał, natomiast tytułem informacji nadmienię tylko, że dalsze prace związane z dokończeniem budynków, są realizowane z udziałem innych firm w poszczególnych zakresach prac. Dotyczy to także elewacji i pokrycia dachów budynków.
.
Natomiast z uwagi na fakt, że:
-

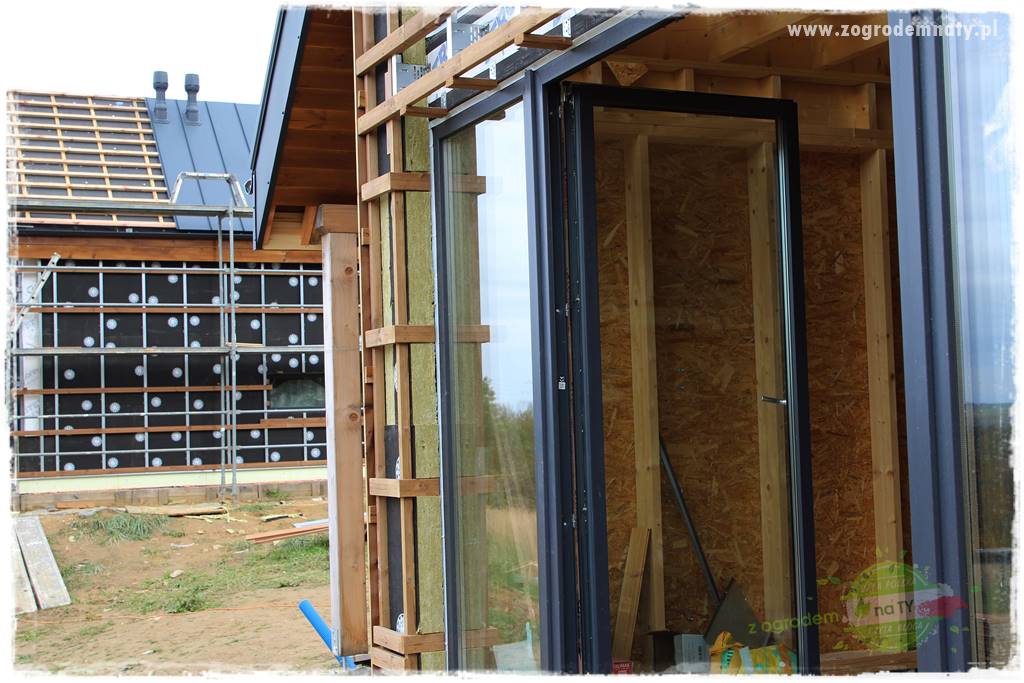

wykonanie drewnianych elewacji wentylowanych, w tym pokrycie szkieletów wełną mineralną, montaż stelaży oraz deski THERMORY – Thermo świerka szczotkowanego od jednego z Partnerów projektu – Komplex Market,
-
pokrycie dachu blachą na rąbek,
to czynności typowo budowlane i techniczne, w odróżnieniu od wcześniejszych relacji tego cyklu, nie będę tego rozpisywał na poszczególne elementy, a zaprezentuję Ci je ogólnie w materiale zdjęciowym. Natomiast jeśli będziesz miał jakieś pytania, zapraszam do kontaktu. Tymczasem spójrz jak wyglądało to w praktyce:

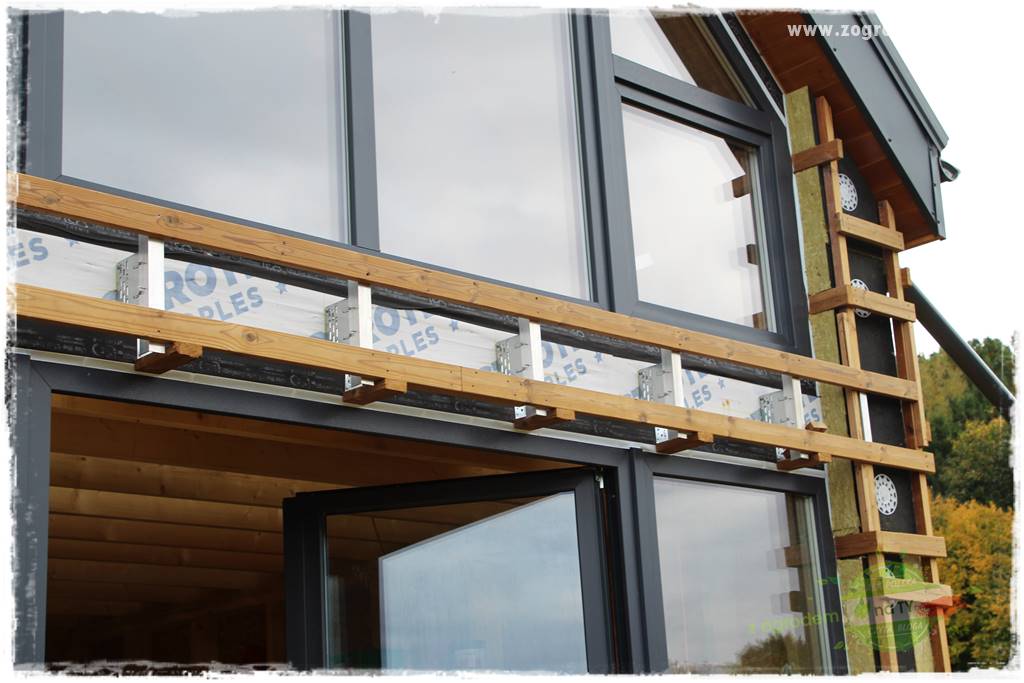

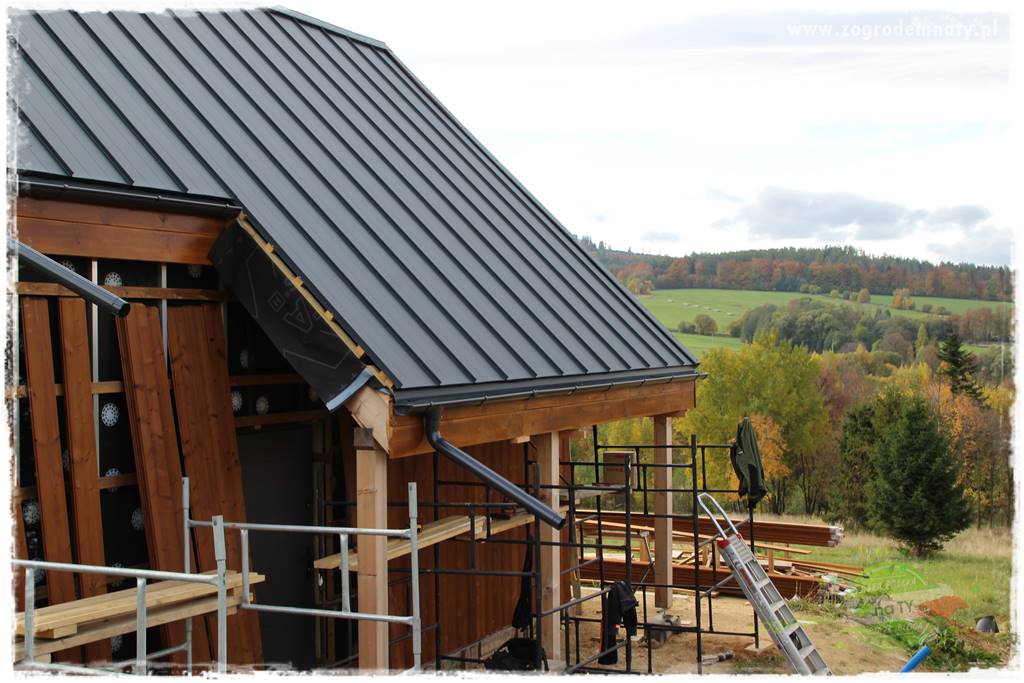

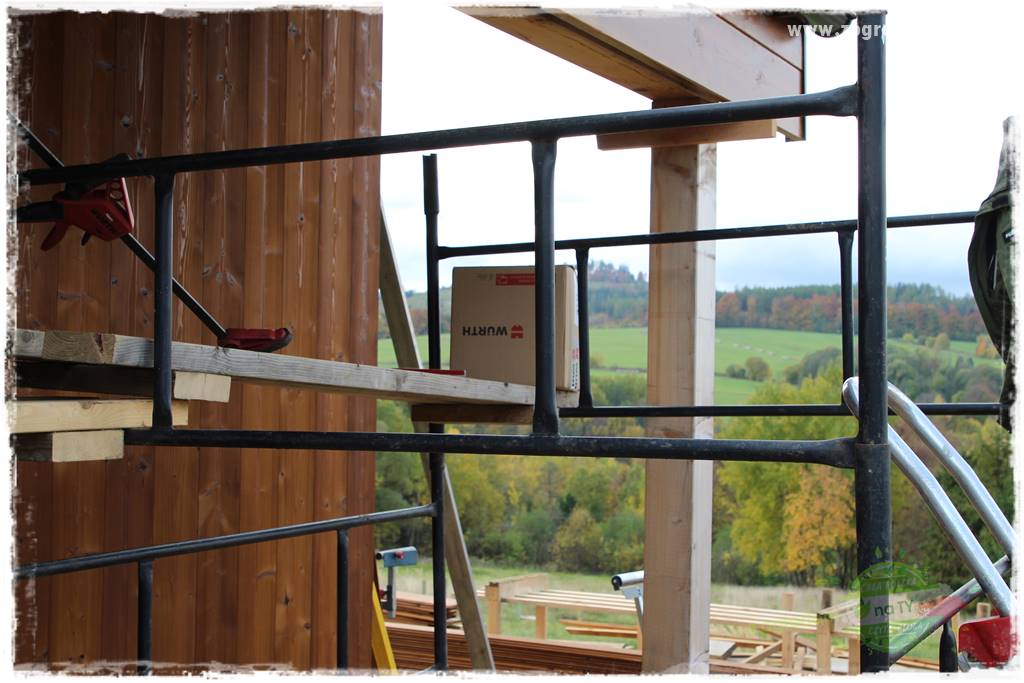

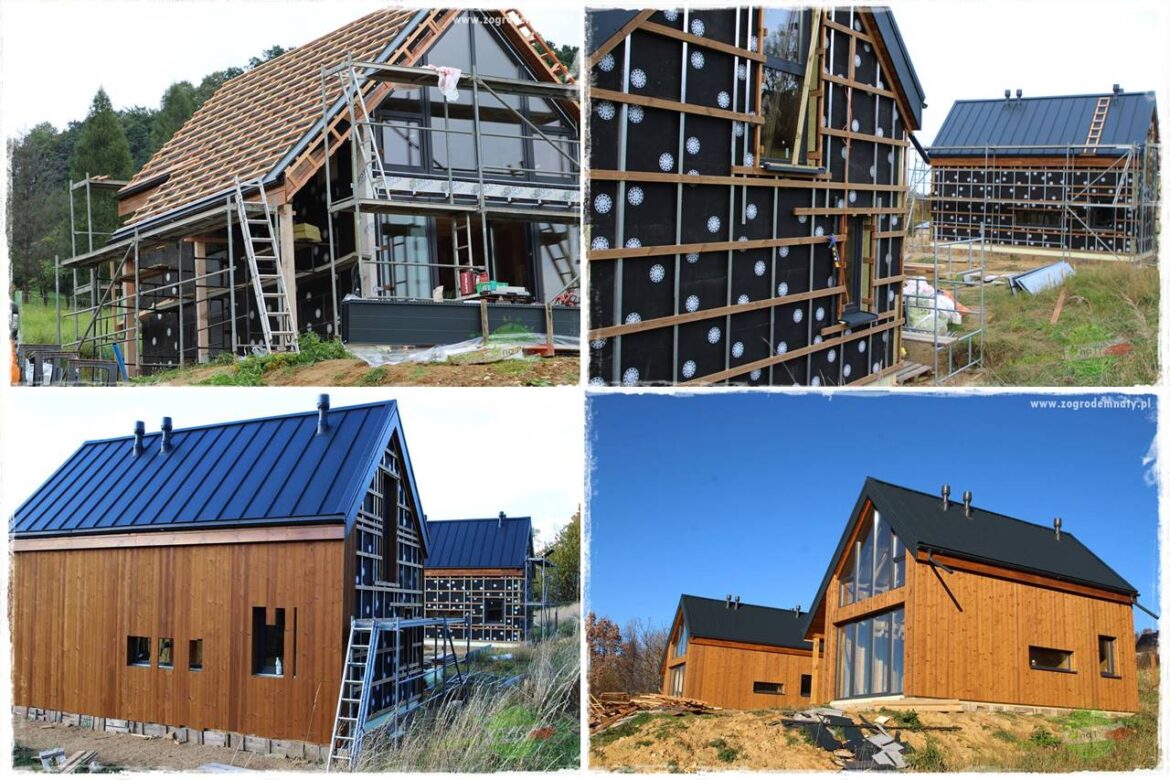

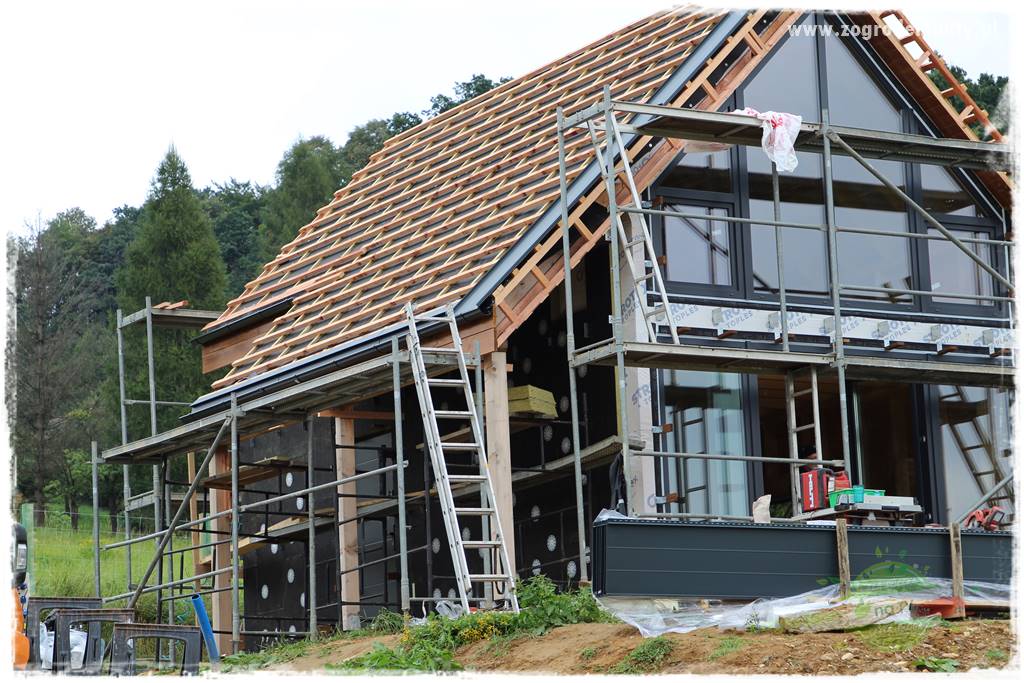

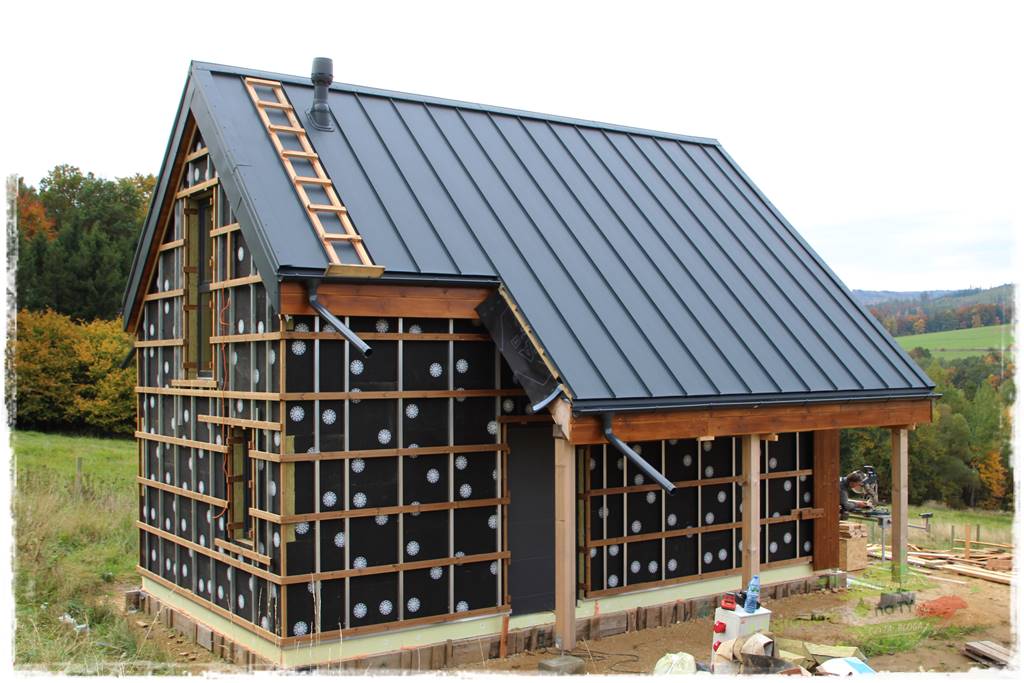

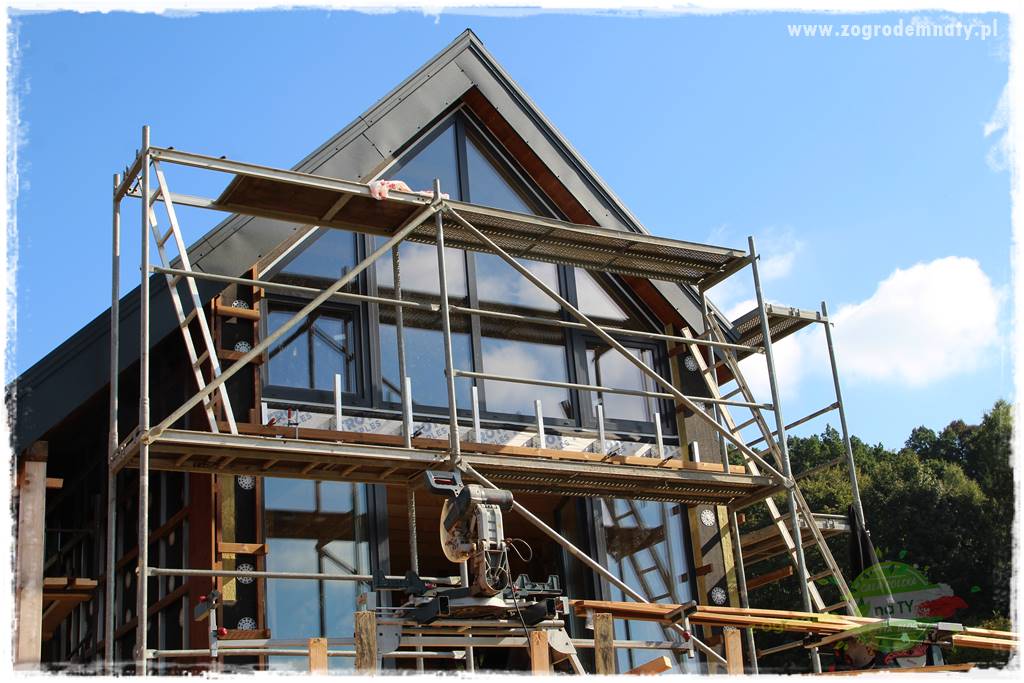

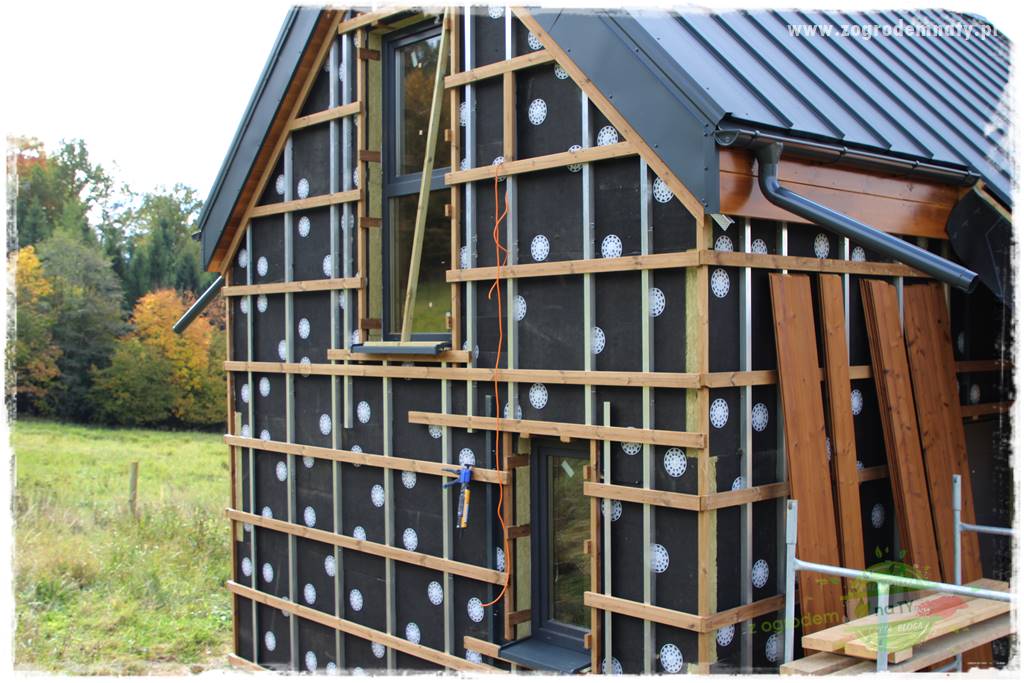

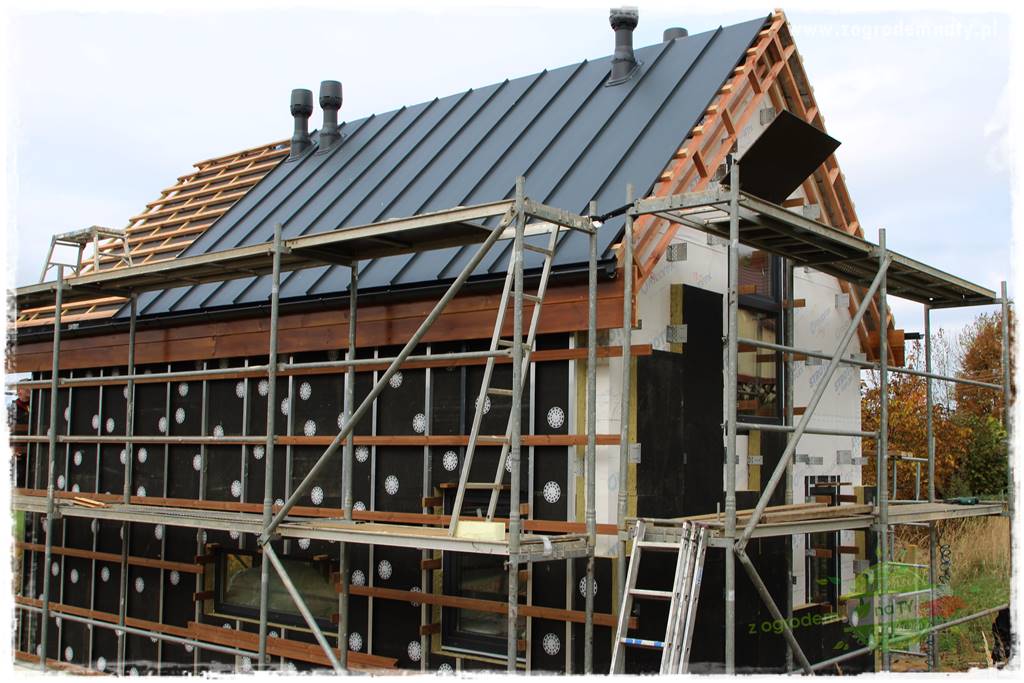

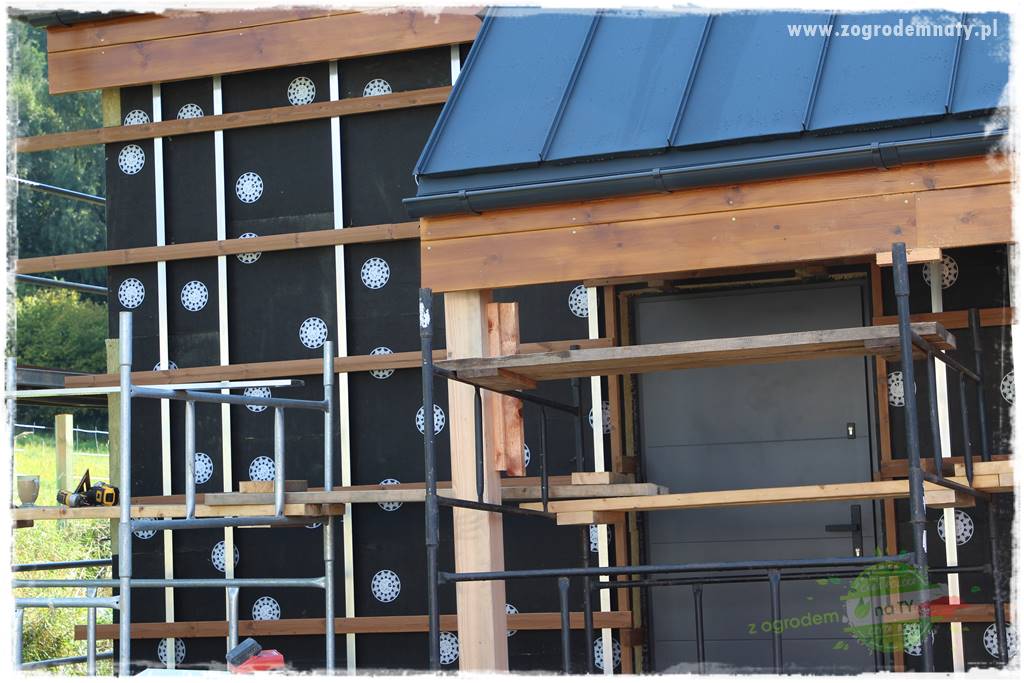

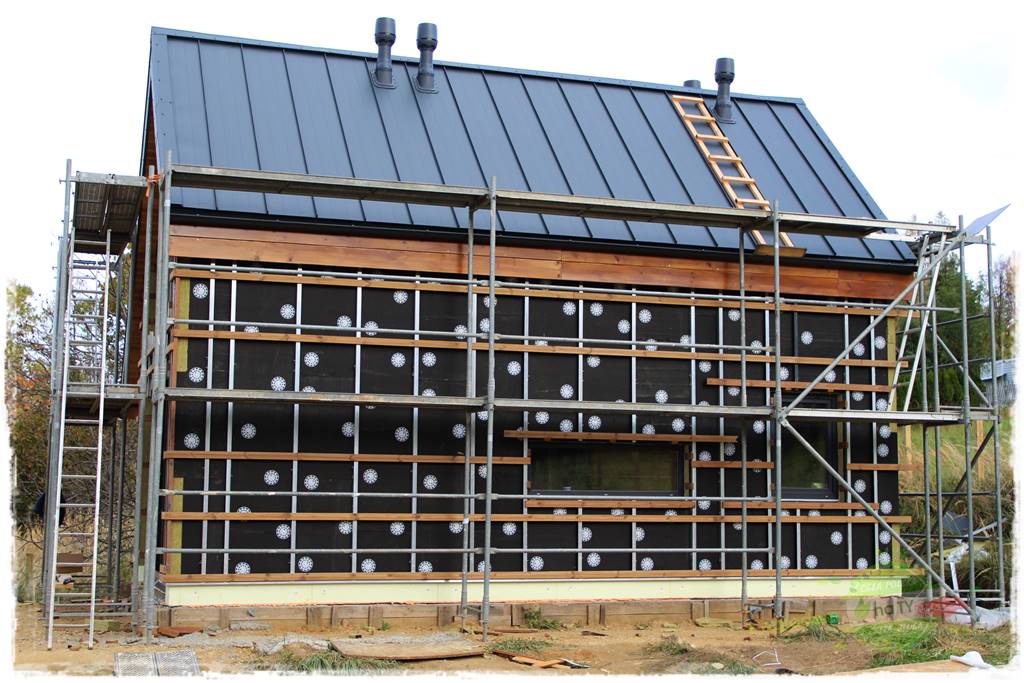

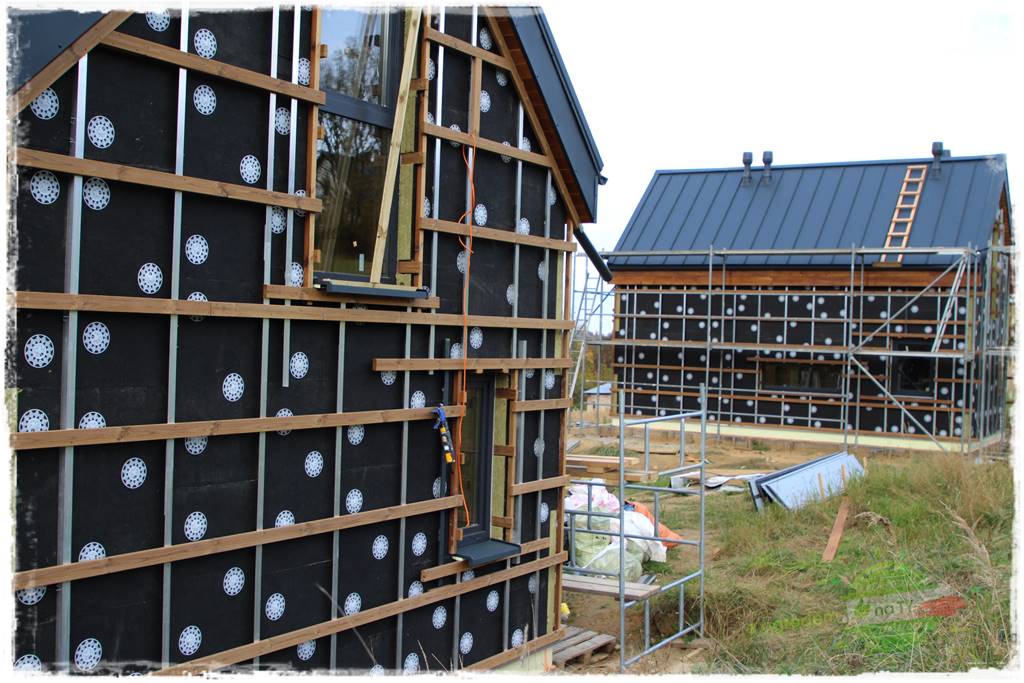

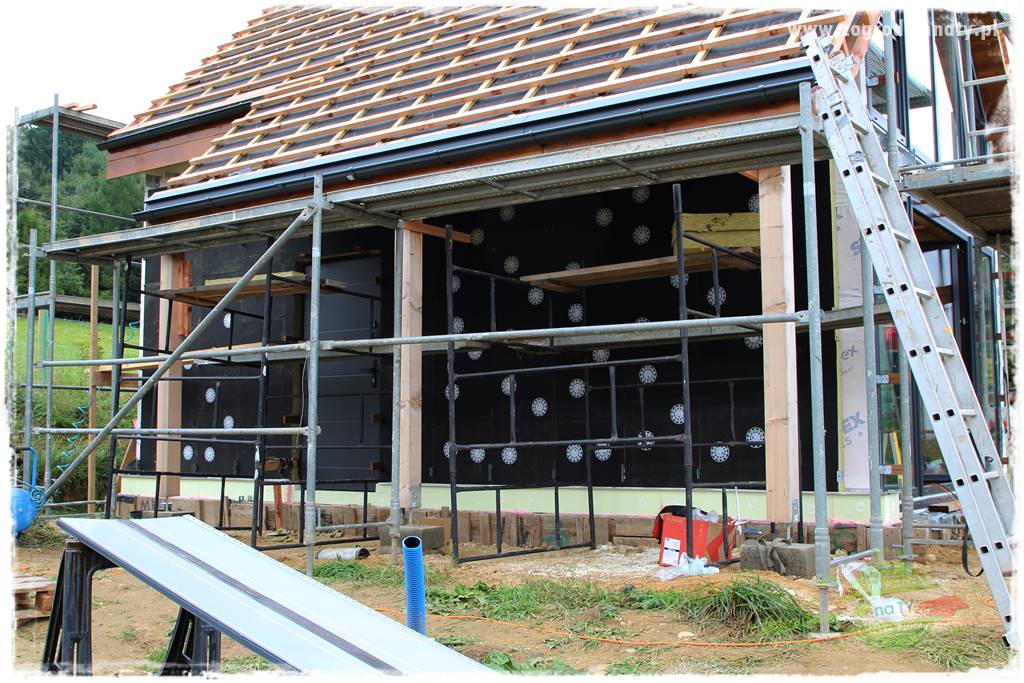

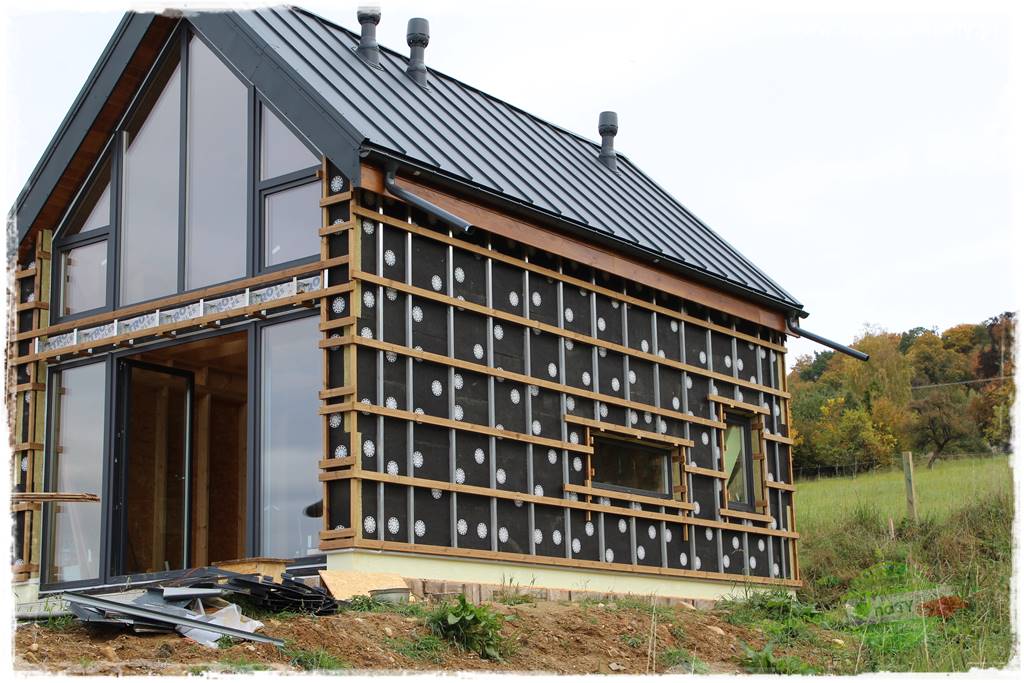

Etap 1 – pokrycie dachu blachą oraz obicie szkieletów wełną i montaż stelaży

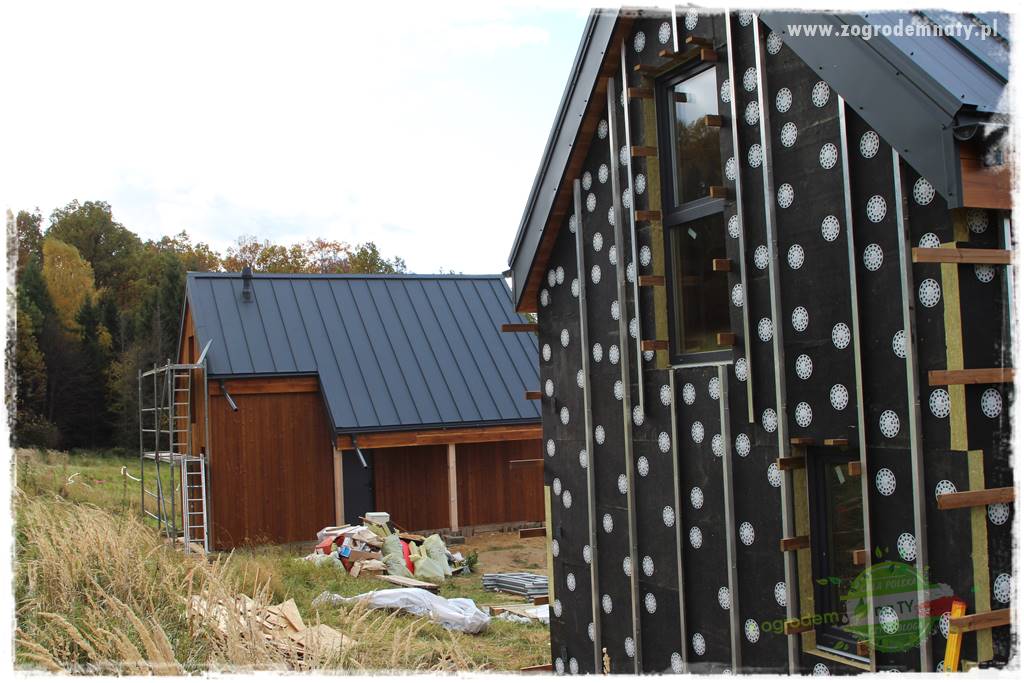

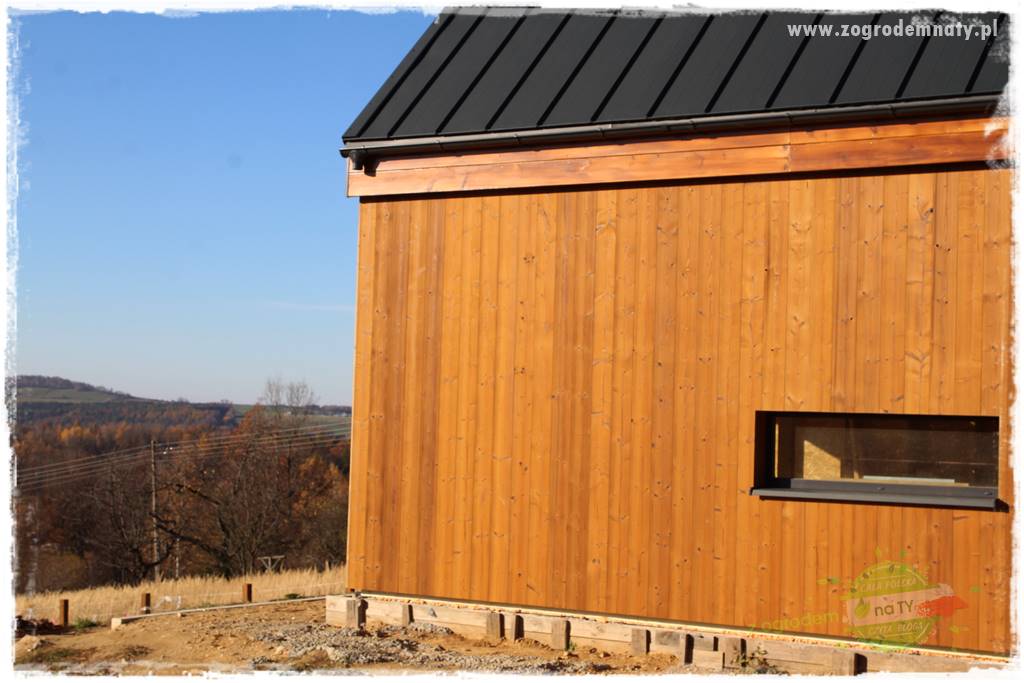

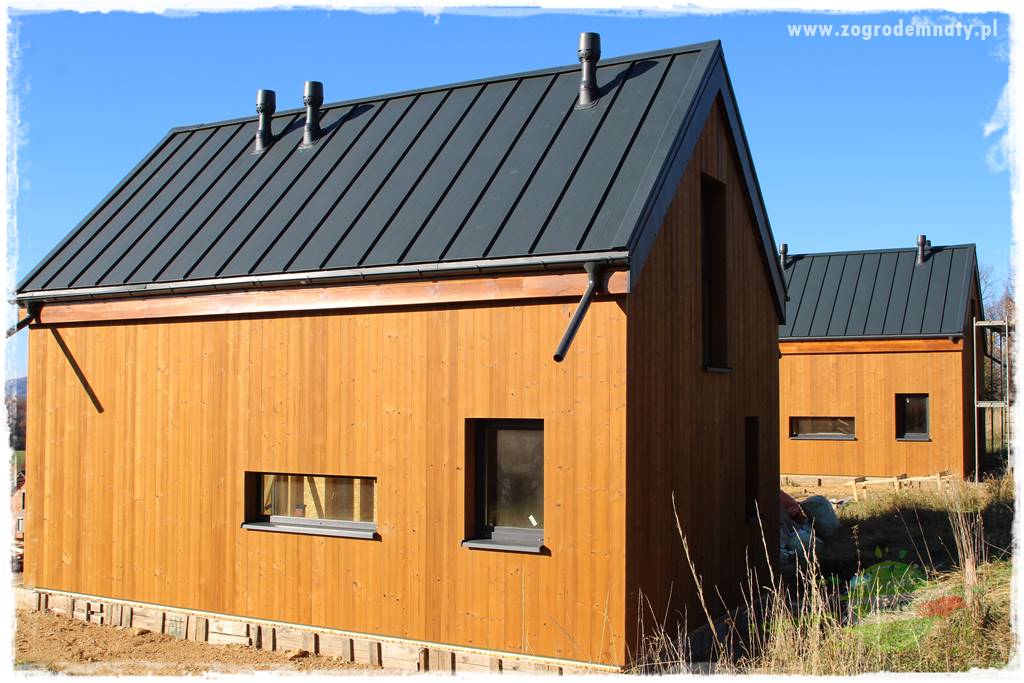

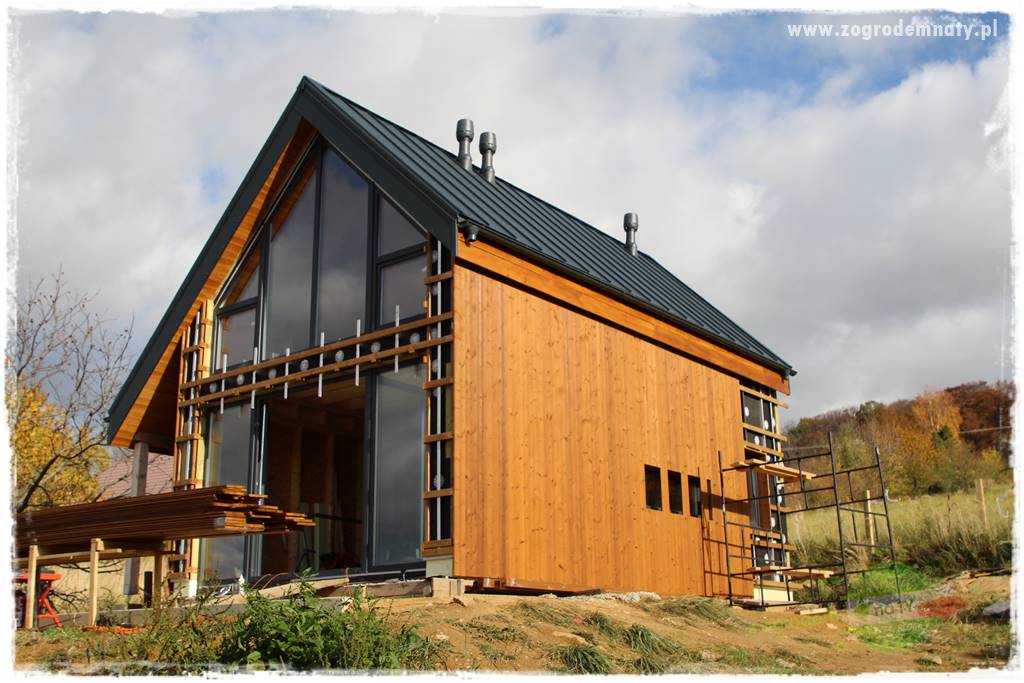

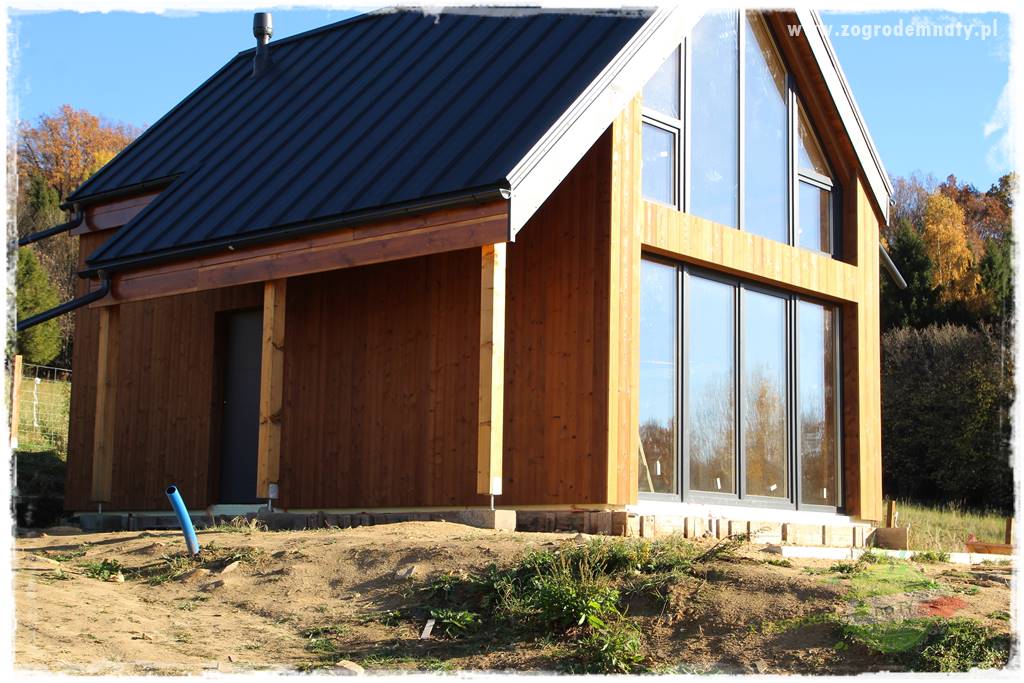

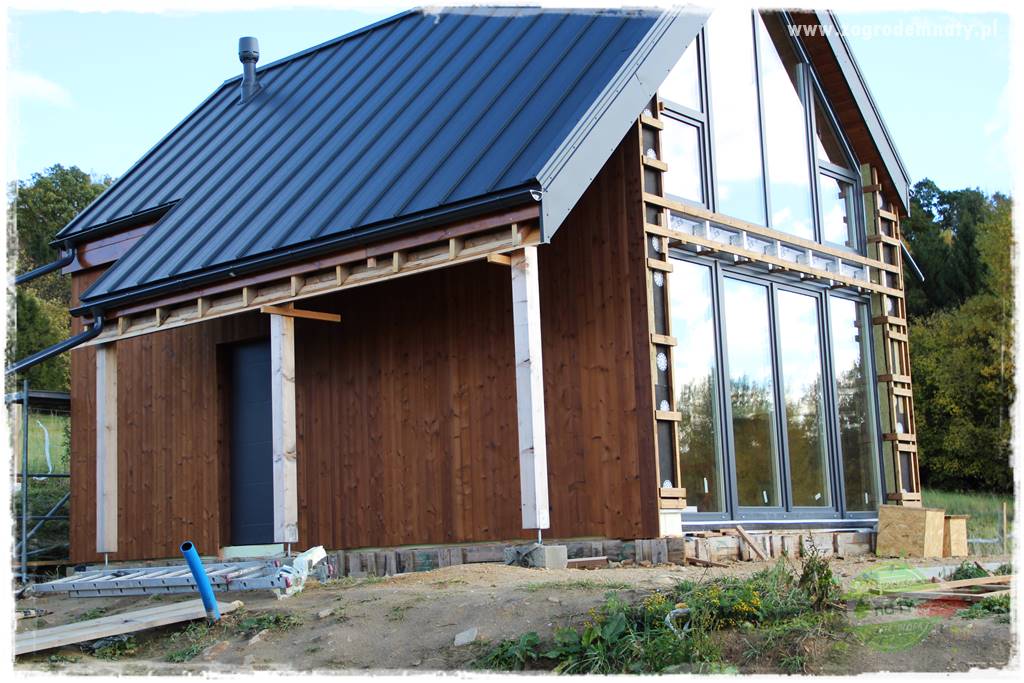

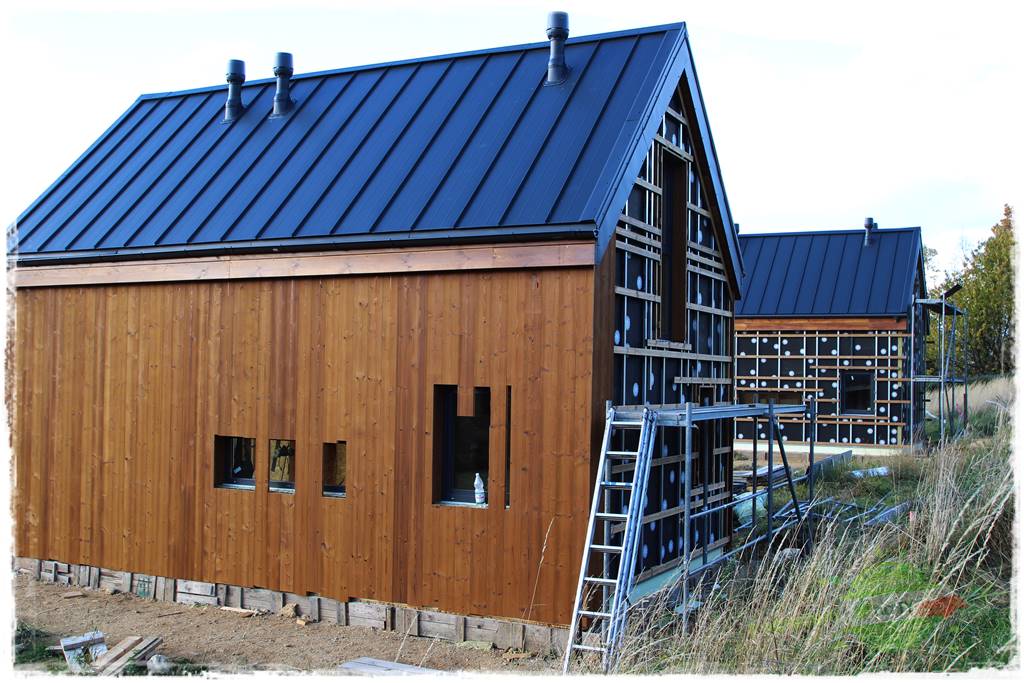

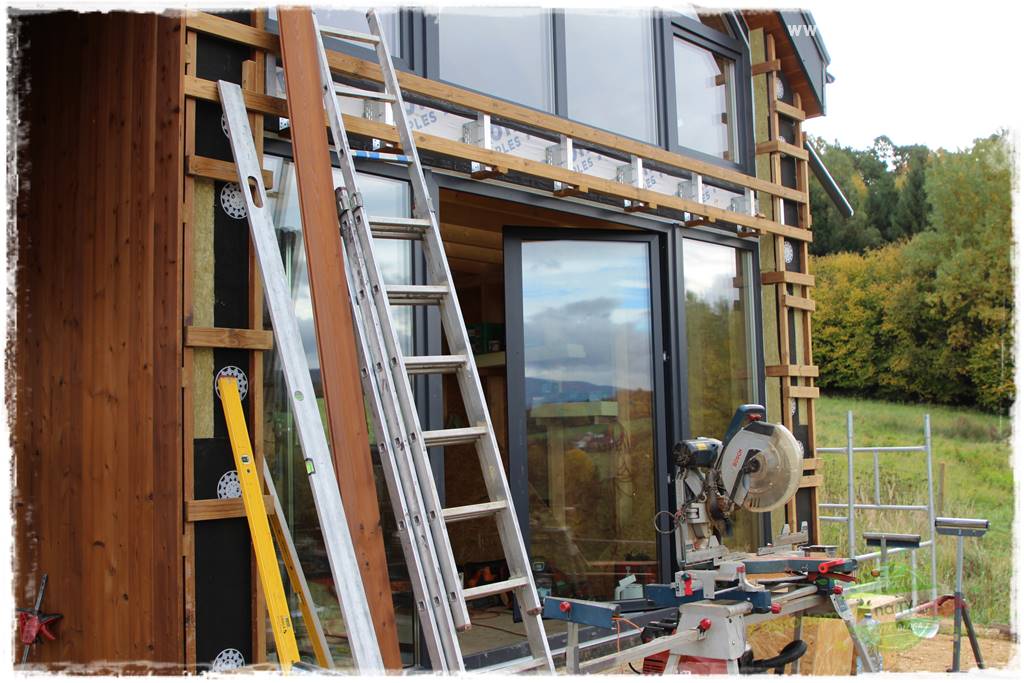

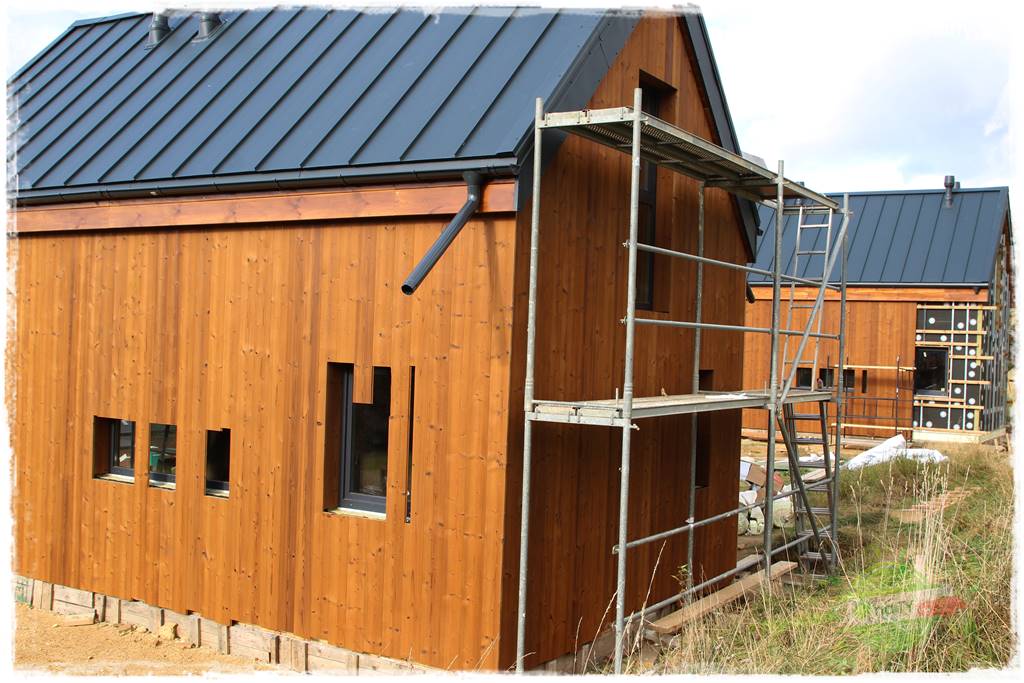

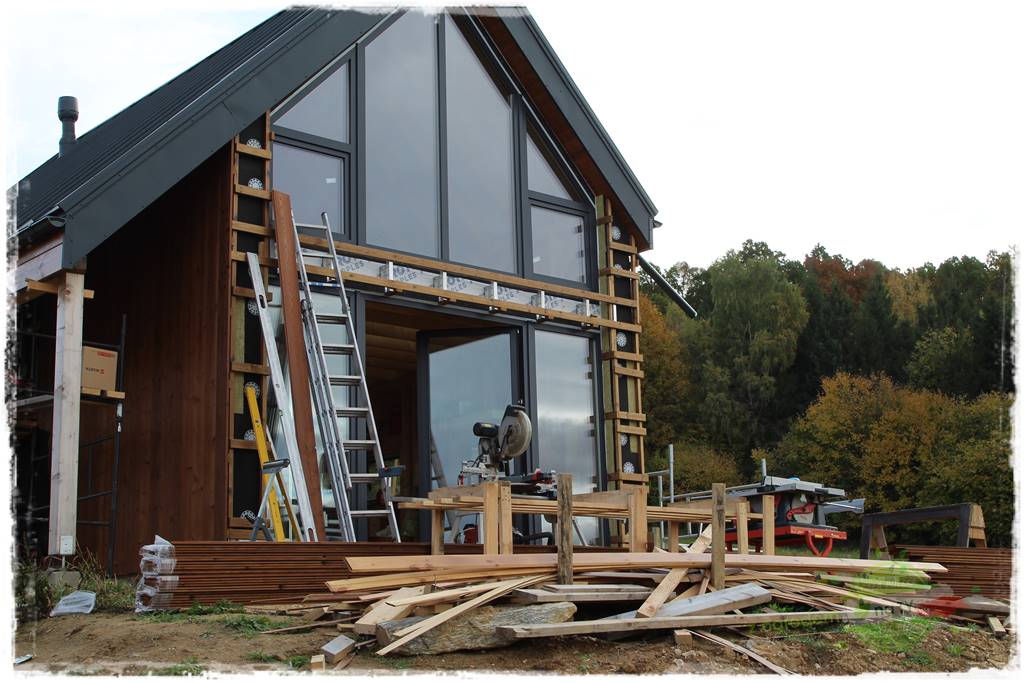

Etap 2 – montaż deski elewacyjnej

.
I co dalej?

Budynki od zewnątrz mamy ukończone, nie licząc jeszcze drobnych elementów jak rynny.

Kolejny etap prac to instalacje i wykończenie budynków od wewnątrz, a także rozpoczęcie zagospodarowania terenu, co oczywiście szczegółowo będzie pokazane w kolejnych postach tego cyklu.
.
A kończąc post obecny przypomnę, że do współpracy przy tym projekcie udało mi się zaprosić grupę uznanych marek,

dzięki czemu dom i ogród będą kompletne, a ja będę miał możliwość pokazać Ci wszystko, na co w tym procesie zwrócić uwagę. A markami tymi są i wspierają mnie w następujących obszarach:
-
Adaptacja projektu budynku i wszelkie formalności administracyjne związane z uzyskaniem pozwolenia na budowę oraz prowadzeniem inwestycji: Grębski Architekt
-
Projekt i kompleksowa realizacja budynku (wraz z dostawą materiałów): W.G.Partners – UMOWA ROZWIĄZANIA Z POWODU NIE WYWIĄZANIA SIĘ Z REALIZACJI PRAC
-
Projekt ogrodu w zakresie ogólnej koncepcji, rozplanowania stref, funkcjonalności, części roślinnej, wodnej, oświetleniowej. Ponadto kompleksowa realizacja: Quercus Mikołajczyk
-
Kompleksowa obsługa geodezyjno – prawna inwestycji: Kaliszewski pracownia geodezyjna
-
Projekt ogrodu w zakresie nawierzchni, systemów murowych, obrzeży, stopni, tarasów. Ponadto dostawa materiałów: Bruk – Bet
-
Materiał ozdobny do aranżacji ogrodu w zakresie kamienia ozdobnego, w tym materiał do wykładania rabat, budowy zbiorników, głazy, szpilki kamienne: Gnejsy.pl
-
Sprzęt do realizacji ciężkich prac przy budowie ogrodu: Avant
-
Sprzęt do realizacji lżejszych prac ziemnych przy uprawie podłoża i zakładaniu trawników: Grillo
-
Materiał do kompleksowego wykonania tarasów drewnianych: Komplex Market
-
Nowoczesne, bezdymne paleniska ogrodowe: Firefly
-
Urządzenia do przydomowej strefy spa: Centerspa
-
Materiał w zakresie nawodnienia, sterowania, automatyki, robotów koszących: Gardena
.
Do zobaczenia w 14 części projektu “Krok po kroku zbuduj swój dom i ogród“.
- Szklarnia w ogrodzie – część 2 – rozpoczynamy domowe wysiewy papryki - 20 lutego 2026
- Krok po kroku zbuduj swój dom i ogród – część 16 – wykonanie instalacji w budynkach - 19 lutego 2026
- Co posadzić pod brzozą? - 18 lutego 2026
